直通屏山| 视频| 福建| 时评| 台海| 娱乐| 体育| 国内| 国际| 专题| 网事| 福州| 厦门| 莆田| 泉州| 漳州| 龙岩| 宁德| 南平| 三明
您所在的位置:东南网 > 东南网泉州频道 > 县域风采 > 惠安 > 正文

福建惠芯人工智能智造产业园项目二期全面复工复产

2025-02-21 13:10:00  来源:东南网  责任编辑:陈小妮   我来说两句
分享到:

春节假期后,惠安经济开发区园区公司迅速吹响复工复产“集结号”,以“开局即冲刺”的奋进姿态,全力推进项目建设。通过科学部署、严格检查、精准施策,确保人员归位、思想回位、安全到位,全力冲刺2025年建设目标,奋力实现“开门稳”“开门红”。

多维度安全检查筑牢复工“防护墙”

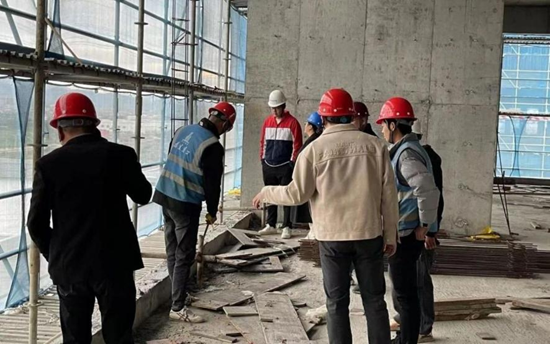

为确保节后安全有序复工,园区公司工程监理部对福建惠芯人工智能智造产业园项目二期开展“拉网式+全覆盖”隐患排查。在机械设备方面,对塔吊、升降机、吊篮等大型设备进行调试检测,完成2台塔吊、2台升降机、16台吊篮等设备启动前维护保养及老化部件更换。在临时用电方面,排查配电箱、电缆线路24处,整改不规范接地、线路裸露问题5项。在脚手架与临边防护方面,加固脚手架3处,修复缺失防护栏15米,增设安全警示标识3块。在消防设施方面,检查灭火器、消防栓150个,更新过期器材5件。

全员培训提意识 拧紧生产“安全阀”

针对节后人员易松懈的特点,项目采取“理论+实操”双管齐下模式,开展复工安全培训。在安全交底会方面,覆盖管理人员25人、班组10个,签订安全生产责任书10份。在技能考核方面,对特种作业人员(电工、焊工等)进行资质复审与实操测试,通过率100%。

科学调度保进度,按下建设“快进键”

面对工期紧、任务重的挑战,项目制定“三步走”复工计划。在资源保障方面,提前储备雨污管道、室外PC砖用量,混凝土2000方,协调多家供应商确保材料供应不断档。在节点攻坚方面,聚焦室外工程及9#高层厂房落架节点(关键工程节点),优化施工方案,实现同步施工,确保按时完工。在进度日报方面,每日召开生产调度会,通报完成量,动态调整资源配置。目前,福建惠芯人工智能智造产业园项目已全面进入大干快上阶段,全体建设者正以饱满的热情投入施工生产。(来源:惠安经济开发区管委会)

分享到:
相关新闻
相关评论
点击排行
